QZ、LQZ系列球型支座的安装与养护 1.采用本系列支座时,桥梁梁体及嫌台支承部位的混凝土标号不得低于C35,特殊情况需征得设计单位 的同意。
2.支座出厂时,制造厂家应将支座调平,并押紧连接螺栓以防止支座在安装过程中发生转动和倾复。 支座可根据设计要求预设转角及位移,但用户必须在订货时提出预设转角及位移量的要求,由制造厂家在装配时预先调整好。
3.支座安装前方可开箱,并检査装箱清单,包括原材料检验报告复印件,支座产品合格证及支座安装 养护细则。施工单位开箱后,不得任意松动联接蠓栓,并不得任意拆卸支座。
4.支座与梁体及墩台采用预埋螺栓连接,必要时也可采用与预埋钢板焊接,但支座与预埋钢板焊接 时,要防止支座钢体过热,以免烧坏桂脂及聚四氟乙烯板以及引起支座本身变形。
5.支座安装高度应符合设计要求,要保证支座支承面的水平及平整,支座支承面四角高度差不得大于 2mm0
6.支座安装方法及注意亊项:

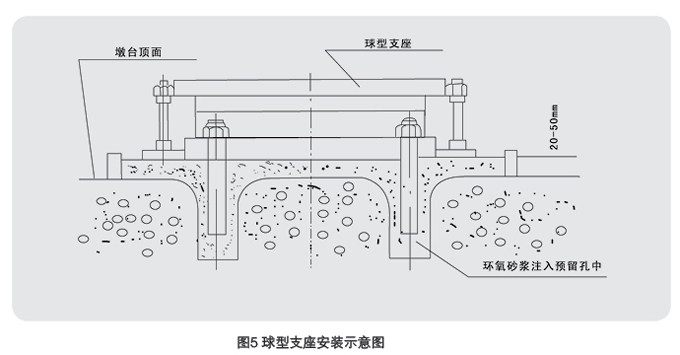

a安装支座板及地脚螵栓:在下支座板四角用钢楔块调整支座水平,并使下支座板底面髙出桥嫌顶面20 50mm,找正支座纵、横中线的位置,使之符合设计要求。用环氣树脂砂浆灌注地脚嫌栓孔及支座底面垫层。 (图5 )
b环氧树腊砂浆硬化后,拆除支座四角钢楔块,并用环氧树脂砂浆填满尿钢楔块的位置。
c梁体安装完毕后或现浇梁体形成整体并达到设计强度后,在张拉梁体预应力之前,拆除上、下支座连接 板、以防止约束梁体正常转动。并同时检査支座外观,安装支座外防尘罩。
d支座与梁体及嫌台采用焊接时,应先将支座准确定位后,用对称间断焊接法将支座板与预埋钢板焊接。焊 接时应防止烧伤支座及混凝土。
7.支座使用期间应每年定期进行一次检査及养护。 a检査支座螵栓有无剪断,支座橡胶密封圈有无龟裂、老化。 b检査支座相对位移是否均匀,并逐个记录支座位移里。 c清除支座本身及附近的杂物与灰尘,并仔细擦干净不锈钢表面。 d松动地脚蠓母清洗上油,然后紧固。以免螺母锈死。
e校核并定点检査支座高度变化,以便校核支座内聚四氟乙烯板的磨损情况。当支座高度变化超过3毫米时, 应拆除橡胶密封圈检査聚四氟乙烯板的磨损情况。 f定期对支座钢件表面进行油漆防锈处理(不锈钢滑动面除外)
附注:环氣树腊砂浆配合比(重量比)
环氧树脂(6101 ) 100;乙二胺:8-10或乙烯四胺:14-15; 二丁脂:12;水泥或石英粉及细砂250-300;
